ITE sous enduit - Partir sur un bon pied
Respect des règles et label RGE
Le suivi de l’ensemble des règles édictées pour la mise en place des profilés des systèmes Etics en pied de façade est, pour le client, un gage de qualité des travaux exécutés par le professionnel. De son côté, ce dernier doit garder à l’esprit que tout manquement constaté par un auditeur lors d’un contrôle aléatoire est susceptible d’entraîner le retrait de sa labellisation RGE.
Il convient également de signaler qu’en cas de dérogation aux règles fixées (Avis techniques, CPT, Profeel, etc.) ou de variantes, les entrepreneurs doivent en avertir leur assureur pour vérifier la couverture – ou non – de l’ouvrage en technique non courante.

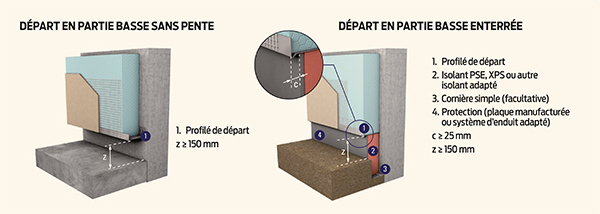

Schématiquement, deux règles principales sont à appliquer selon le type de chantier que le professionnel se verra confier et la configuration de l’ouvrage visé par les travaux. Premier cas, celui d’un sol fini ou végétal sans pente. Un espace de 15 cm sera systématiquement laissé entre le profilé de départ assurant le maintien provisoire avant fixation et l’alignement de la première rangée de panneaux isolants.
Dans ce cas, et afin de supprimer tout pont thermique au niveau des planchers bas et des parois enterrées, il est possible d’isoler les soubassements avec un produit adapté et, si besoin, résistant à la pression d’un éventuel remblaiement en cas d’isolation des parties enterrées.
L’autre cas de figure porte sur les départs d’Etics en pied de façade lorsque le sol fini en béton ou carrelé présente une pente dirigée vers l’extérieur en rez-de-chaussée. Le profilé de départ pourra n’être positionné qu’à 10 mm au-dessus du sol.
Une autre option possible consiste à poser le profilé de départ au ras du sol, celui-ci étant associé, en pied de panneau, à un calfeutrement composé d’un mastic sur fond de joint ou sur bande de mousse imprégnée. Enfin, des dispositifs spécifiques ont été conçus pour gérer efficacement les pentes dirigées vers l’intérieur des bâtiments (caniveau étanché de 50 mm par exemple). Quelle que soit la solution privilégiée, une plinthe carrelage sera positionnée en pied de système pour prévenir tout dommage lié au rejaillissement de l’eau.
