Le BIM, un soutien précieux pour la construction mixte bois-béton

Mixité des matériaux, design de « bâtiment-peigne », bilan bas carbone, qualité de l’air intérieur… le nouveau collège de Vagney dans les Vosges, qui ouvrira ses portes début 2023, se caractérise par ses ambitions en matière de développement durable et sa complexité technique. Un ensemble d’exigences qui justifie d’autant plus l’utilisation du BIM, plébiscité du côté de la maîtrise d’œuvre comme du côté des entreprises.

9:4115/12/2022
Rédigé par
revue
Retrouvez ce dossier dans notre revue Bâtimétiers
Bâtimétiers NumĂ©ro 69 | Décembre 2022

Dès janvier 2023, les collĂ©giens de Vagney, une commune de quatre mille habitants situĂ©e dans le massif des Vosges, feront leur rentrĂ©e dans un Ă©tablissement flambant neuf et rĂ©pondant aux attentes actuelles d’une collectivitĂ© territoriale. Les prĂ©misses du projet remontent Ă  la rentrĂ©e 2018, quand le conseil dĂ©partemental prend la dĂ©cision de dĂ©construire l’ancien collège du Ban, devenu vĂ©tuste depuis son ouverture en 1974, et de le remplacer par un nouvel Ă©tablissement qui s’inscrit dans une dĂ©marche de dĂ©veloppement durable. Les attentes du maĂ®tre d’ouvrage, le conseil dĂ©partemental des Vosges, sont Ă©levĂ©es : le nouveau bâtiment devra prĂ©senter un bon bilan carbone et ĂŞtre Ă©conome en Ă©nergie, tout en offrant aux jeunes et aux Ă©quipes Ă©ducatives un cadre de vie agrĂ©able, confortable, ouvert et convivial. La capacitĂ© d’accueil de l’établissement devra ĂŞtre de 450 Ă  540 Ă©lèves. Pour rĂ©aliser ce qui va devenir le plus important chantier du conseil dĂ©partemental, avec une enveloppe de travaux d’environ 18 millions d’euros, un concours est lancĂ© qui permet de dĂ©signer le groupement laurĂ©at composĂ© de trois cabinets d’architecture, le Lyonnais Tectoniques, le Parisien Squad et le NancĂ©en LSW. Après un premier semestre 2020 consacrĂ© Ă  la dĂ©construction de l’ancien collège, les Ă©tudes de conception sont rĂ©alisĂ©es courant 2020, suivies d’une consultation des entreprises, pour un dĂ©marrage des travaux au printemps 2021.

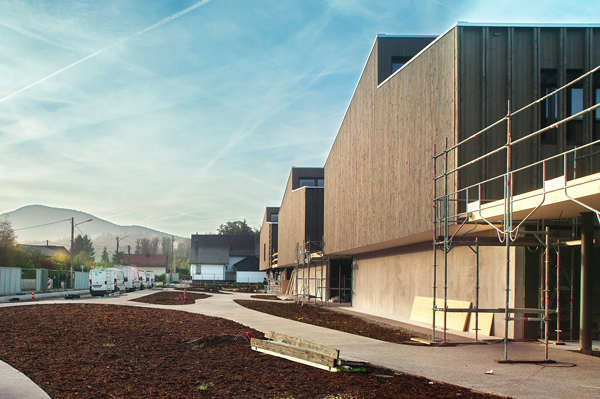

Un bâtiment bioclimatique en construction mixte

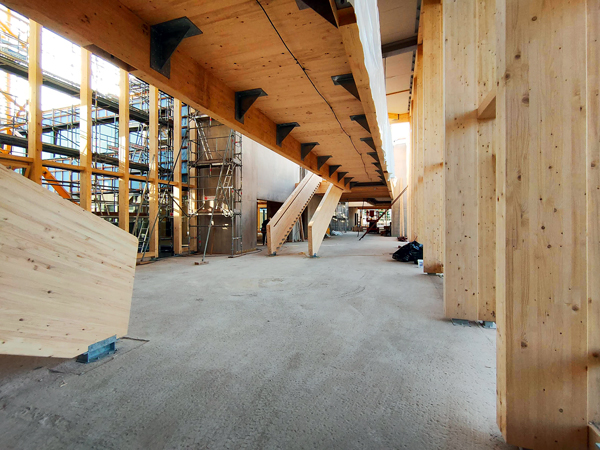

Les trois cabinets d’architecture ont imaginĂ© un projet qui se lie au paysage vallonnĂ© du massif vosgien, d’une surface de 4 700 m2 sur deux niveaux, et organisĂ© en trois parties. « Le parvis arborĂ© créé par le retrait du bâtiment accueille les Ă©lèves Ă  la sortie du bus scolaire, tandis que l’ouvrage s’inscrit en deuxième partie de la parcelle, en formant une frange parsemĂ©e de patios et de transparences, faisant une sĂ©paration avec la cour arborĂ©e situĂ©e Ă  l’arrière-plan, qui est ainsi protĂ©gĂ©e des perturbations de la rue Â», dĂ©crit Damien Fraulob, architecte du cabinet Squad. ConformĂ©ment au programme, les usages sont rĂ©partis sur deux niveaux : le rez-de-chaussĂ©e pour les activitĂ©s de groupe, de partage et de dĂ©couverte ; et les salles de classe en Ă©tage. Mais la valeur ajoutĂ©e du projet tient sans aucun doute Ă  l’Agora, une grande galerie de desserte Ă  deux niveaux, qui relie les bâtiments comme une rue intĂ©rieure, avec pour ambition d’être un lieu non seulement de passage, mais aussi d’enseignement dĂ©cloisonnĂ© et d’activitĂ©s pĂ©dagogiques innovantes. La lumière naturelle apporte de la clartĂ© tout au long de la journĂ©e dans ce « bâtiment-peigne Â» grâce Ă  trois patios, un prĂ©au et des verrières. « Pour rĂ©pondre aux attentes du maĂ®tre d’ouvrage en matière de dĂ©veloppement durable, la construction mixte en bois et bĂ©ton s’est avĂ©rĂ©e ĂŞtre la meilleure option constructive pour atteindre les objectifs Ă©nergĂ©tiques et d’émission de carbone Â», poursuit Khaldoun Sektaoui, architecte du cabinet LSW. Logiquement, le bĂ©ton a Ă©tĂ© utilisĂ© pour les fondations et la dalle du rez-de-chaussĂ©e, ce qui permet d’isoler le bois des remontĂ©es d’humiditĂ©, et pour les voiles qui assurent le contreventement du bâtiment et sa conformitĂ© aux exigences parasismiques. Tout le niveau supĂ©rieur est rĂ©alisĂ© en ossature bois, jusqu’aux plafonds en carrelets, sans oublier le second Ĺ“uvre, comme les escaliers qui relient les deux niveaux de l’Agora. Dans une logique de circuit court, 80 % du bois qui compose la structure, le bardage ou encore l’isolation en fibre de bois proviennent de forĂŞts Ă©co-certifiĂ©es situĂ©es dans le massif des Vosges. Enfin, le bâtiment rĂ©pond aux principes bioclimatiques grâce Ă  une orientation des baies qui optimise les apports solaires ; il sera en outre Ă©quipĂ© de 470 m² de panneaux photovoltaĂŻques installĂ©s en toiture, ce qui permettra d’obtenir une consommation Ă©nergĂ©tique infĂ©rieure de 25 % aux seuils fixĂ©s par la RT 2012 et de labelliser le collège E3C1 selon la nouvelle rĂ©glementation environnementale RE 2020.



Qualité de mise en œuvre grâce au BIM



« Conscient de ce niveau Ă©levĂ© d’exigences, le conseil dĂ©partemental a franchi le pas de lancer son premier concours en BIM, ajoute Khaldoun Sektaoui. Le recours Ă  la maquette numĂ©rique partagĂ©e a Ă©tĂ© essentiel pour mettre en cohĂ©rence les Ă©quipes de maĂ®trise d’œuvre et les entreprises. Â» Grâce Ă  ce procĂ©dĂ©, les cultures diffĂ©rentes du bĂ©ton et du bois, qui rĂ©pondent Ă  des tolĂ©rances tantĂ´t au centimètre et tantĂ´t au millimètre, ont pu s’articuler en bonne intelligence, de mĂŞme que les interfaces entre les lots gros Ĺ“uvre et isolation, qui ont partagĂ© leurs plans d’exĂ©cution pour parvenir Ă  une enveloppe très performante en termes d’étanchĂ©itĂ© Ă  l’air. Pour garantir le bien-ĂŞtre des collĂ©giens, l’établissement se fixe aussi des objectifs Ă©levĂ©s en qualitĂ© de l’air intĂ©rieur : pour limiter leur exposition aux polluants extĂ©rieurs, un renouvellement d’air de 25 m3/h, supĂ©rieur aux 15 m3/h exigĂ©s par la rĂ©glementation, est assurĂ© par la mise en Ĺ“uvre d’une ventilation double-flux.

Cet exemple d’équipement montre que le recours au BIM est de plus en plus incontournable pour les lots techniques, qui doivent s’intĂ©grer harmonieusement dans un bâtiment au design complexe, comprenant de nombreux points de fixation avec des pièces mĂ©talliques qui relient les ouvrages en bois et en bĂ©ton. « Il Ă©tait essentiel pour nous de pouvoir tout redessiner en 3D, en confirmant les bons dimensionnements, les bons diamètres, les bonnes altimĂ©tries, en coordination avec les plans des autres corps d’état, explique Nicolas Mangin, chargĂ© d’affaires chez Cunin SAS Épinal (Vosges), l’entreprise qui a pris en charge les lots CVC et plomberie. Nous avons pu ainsi anticiper tous les problèmes en phase Ă©tudes, et supprimer beaucoup de soucis sur le chantier. Â» Seul bĂ©mol au bon dĂ©roulement du projet, le chargĂ© d’affaires attire l’attention des maĂ®tres d’ouvrage sur le temps d’études nĂ©cessaire Ă  la rĂ©alisation d’une bonne synthèse avant les travaux : « Tous les dĂ©tails doivent ĂŞtre pris en compte en amont, ce qui n’est pas toujours fait, faute de temps, indique-t-il. Par exemple, la gĂ©omĂ©trie des plafonds acoustiques des salles de classe nous a obligĂ©s Ă  adapter des plenums au dernier moment pour pouvoir faire passer nos rĂ©seaux. Â» Un contretemps qui n’empĂŞchera pas l’ouverture du collège Ă  la rentrĂ©e de janvier 2023, avec un lĂ©ger retard de trois mois dĂ» notamment Ă  la crise de la Covid-19 et aux perturbations de la chaĂ®ne de livraison des matĂ©riaux.



Il était essentiel pour nous de pouvoir tout redessiner en 3D, enconfirmant les bons dimensionnements, les bons diamètres, les bonnesaltimétries, en coordination avec les plans des autres corps d’état.

Nicolas Mangin, chargéd’affaires chez Cunin SAS Épinal (Vosges).

Collège du Ban de Vagney (Vosges) : fiche technique

  • Maître d’ouvrage : conseil départemental des Vosges
  • Maîtrise d’œuvre : cabinets d’architecture Tectoniques (Lyon), Squad (Paris) et LSW (Nancy)
  • Montant des travaux : 18 millions d’euros
  • Superficie : 4 700 m2, R + 1
  • Mode constructif : construction mixte bois-béton
  • Lot maçonnerie gros œuvre : Peduzzi
  • Lot construction bois : Sertelet
  • Lot CVC plomberie : Cunin SAS Épinal

Calendrier de l’opération

  • Déconstruction de l’ancien collège du Ban : 1er semestre 2020
  • Études de conception : courant 2020
  • Consultation des entreprises : fin 2020
  • Démarrage des travaux : printemps 2021
  • Ouverture du nouvel établissement : janvier 2023
